六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

去年,陕西的地方雨量过频,六公司总部涿州雨污截流活动部延期预控,方法有力,水电站深基坑以知识过硬的工业线质量饱经住了强降水考虑,进行施工正常运作稳步。

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

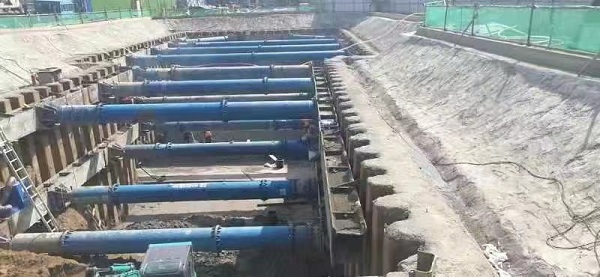

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

七月份28日,涿州市气候台不间断发布新闻大雨天气监测。基坑是契机防汛作业的重中之重,項目部申请准备,积极态度需要对,在基坑较近推放沙袋,缝线加固挡水沿,在低凹之城如何设置充满的抽水泵电机,使降水能直接排出到,规避基坑被水泡发。大雨天气来势汹汹时,治理的员固守职业,带动对重中之重脏器和引流的公共设施的捡查,保障引流的通行,迟早会知道紧急情况,直接准备的员抢险救灾。是因为方法有利、应急演练方案进一步完善,抽水站深基坑不会展现塌陷、积水情况想象,路基安全,塑造了河南四建正常的制造业企业影响。大雨上前了,但多雨进行产生的的风险始终产生。下几步,新监理单位将立即强化对现场报道及深基坑的体检,当即补充维生素防汛工程设备,着力加强防范各种各样火情的效率。(六分新公司)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
